江淮鐵軍,使命必達丨安徽建工三建集團大眾科技三期項目戰報(二)

發布時間:2024-06-07 來源:項目宣傳組 撰稿人:康金標、楊光/圖 瀏覽次數:1543

編者按:大眾科技三期項目是大眾集團在德國以外最大的研發中心,項目高質量建設對于助力安徽首位產業具有重要意義,自項目開工以來,安徽建工三建集團堅持高質量、高效率推進項目建設,倒排工期、掛圖作戰、科學謀劃、精心組織,堅持全過程精細化管理,努力建設“七好”項目,打造精品工程。為及時跟進報道項目建設最新進展,深入挖掘項目建設中涌現的先進人物和感人事跡,進一步統一思想、凝聚力量,講好三建故事、展示三建形象,提升企業品牌影響力,公司官微特開設大眾科技三期項目戰報系列報道,敬請關注。

最新施工進展

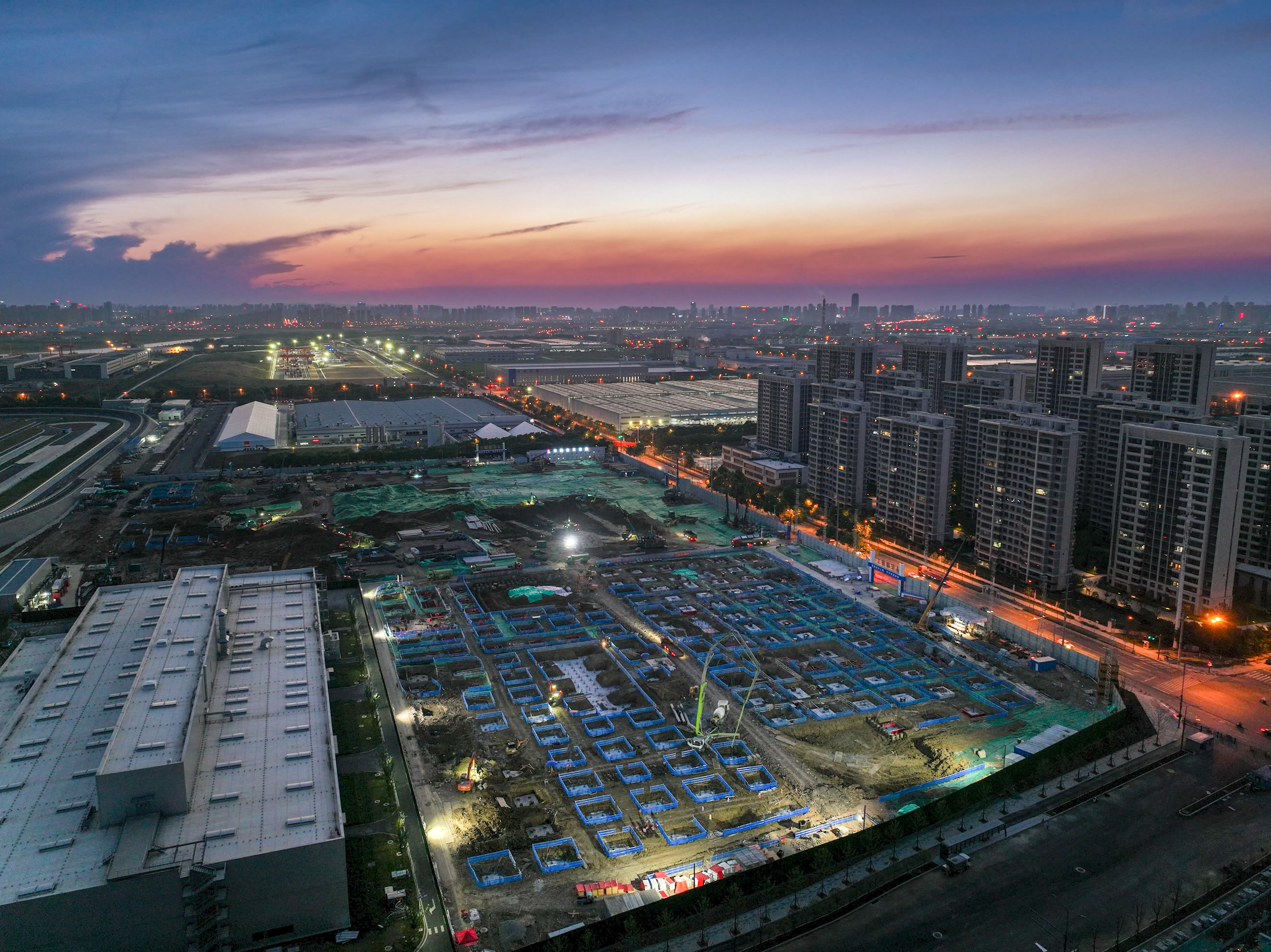

當前,大眾科技三期項目管理人員采取科學高效的輪轉作業模式,搶進度、抓安全、提質量,項目部積極發揮“兩個”作用,掀起了大干快干熱潮,助推項目高效、優質建設,取得了階段性進展,項目最新施工進展如下:

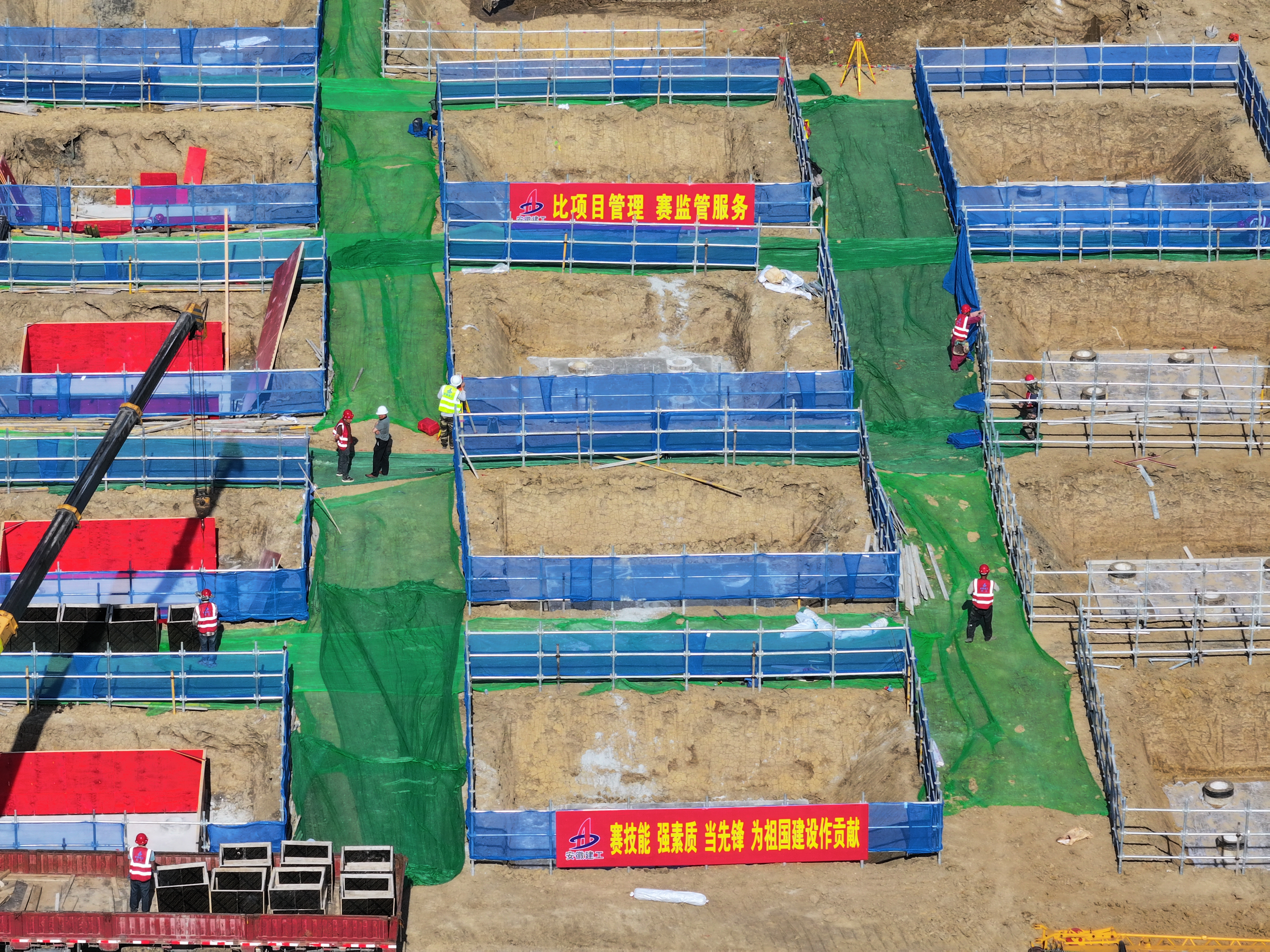

1.項目土方開挖已完成16.1萬方,占總量的46%;

2.軟件集成測試中心(車間一)、電池及動力系統集成測試中心(車間二)及整車平臺及零部件測試中心(車間三)的樁基工程已全部完成;

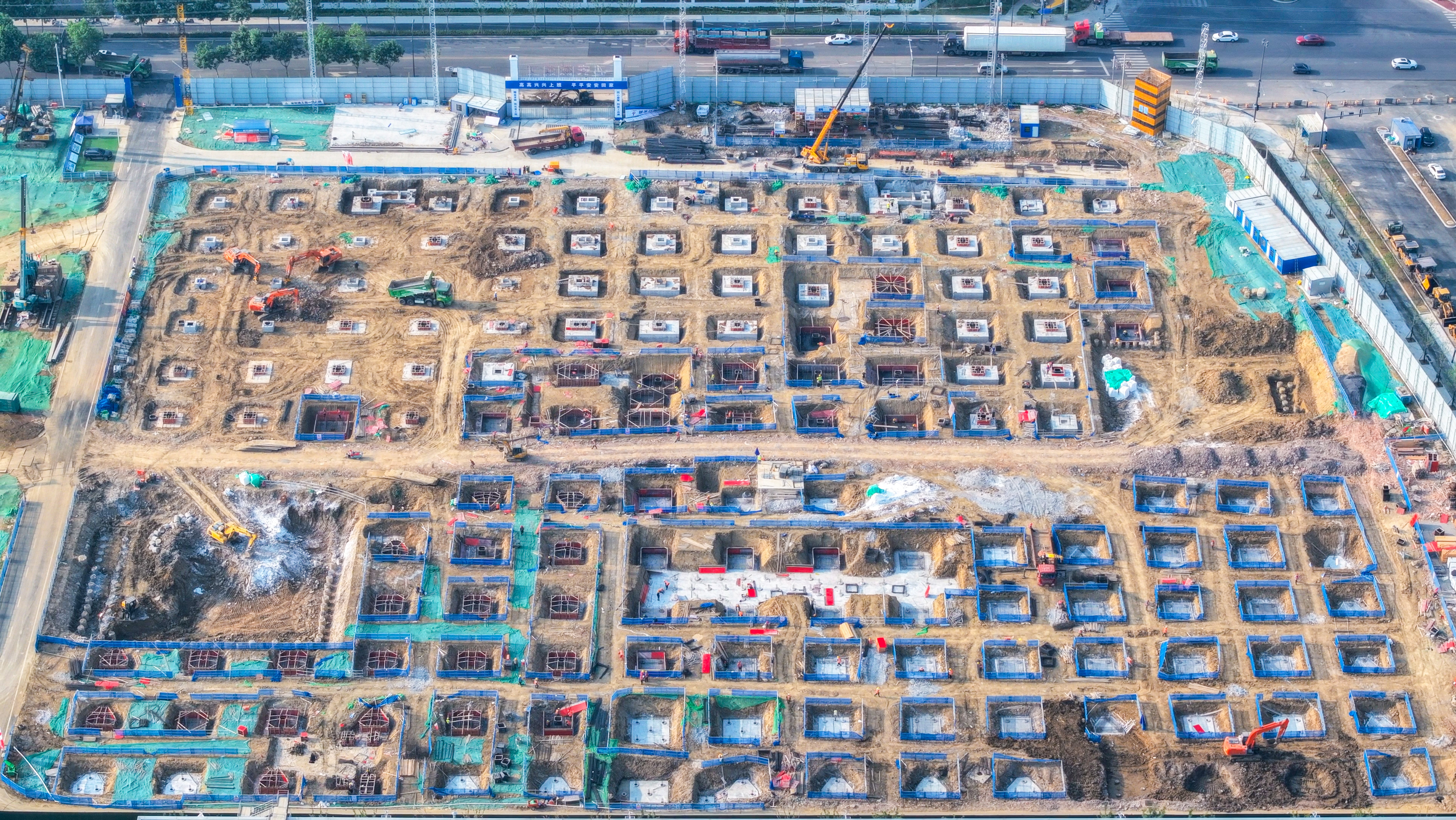

3.停車樓和固廢庫樁基已全部完成,車間一、車間二基礎承臺澆筑已全部完成,車間三基礎承臺澆筑完成48.9%,其中車間一和車間二已超前完成計劃。

項目施工亮點

在項目建設過程中,項目部采取科學有效的管理手段,對于目前正在進行的土方、基坑、預制構件等進行了嚴格的管理和控制,確保項目的安全、質量和進度。具體管理措施如下:

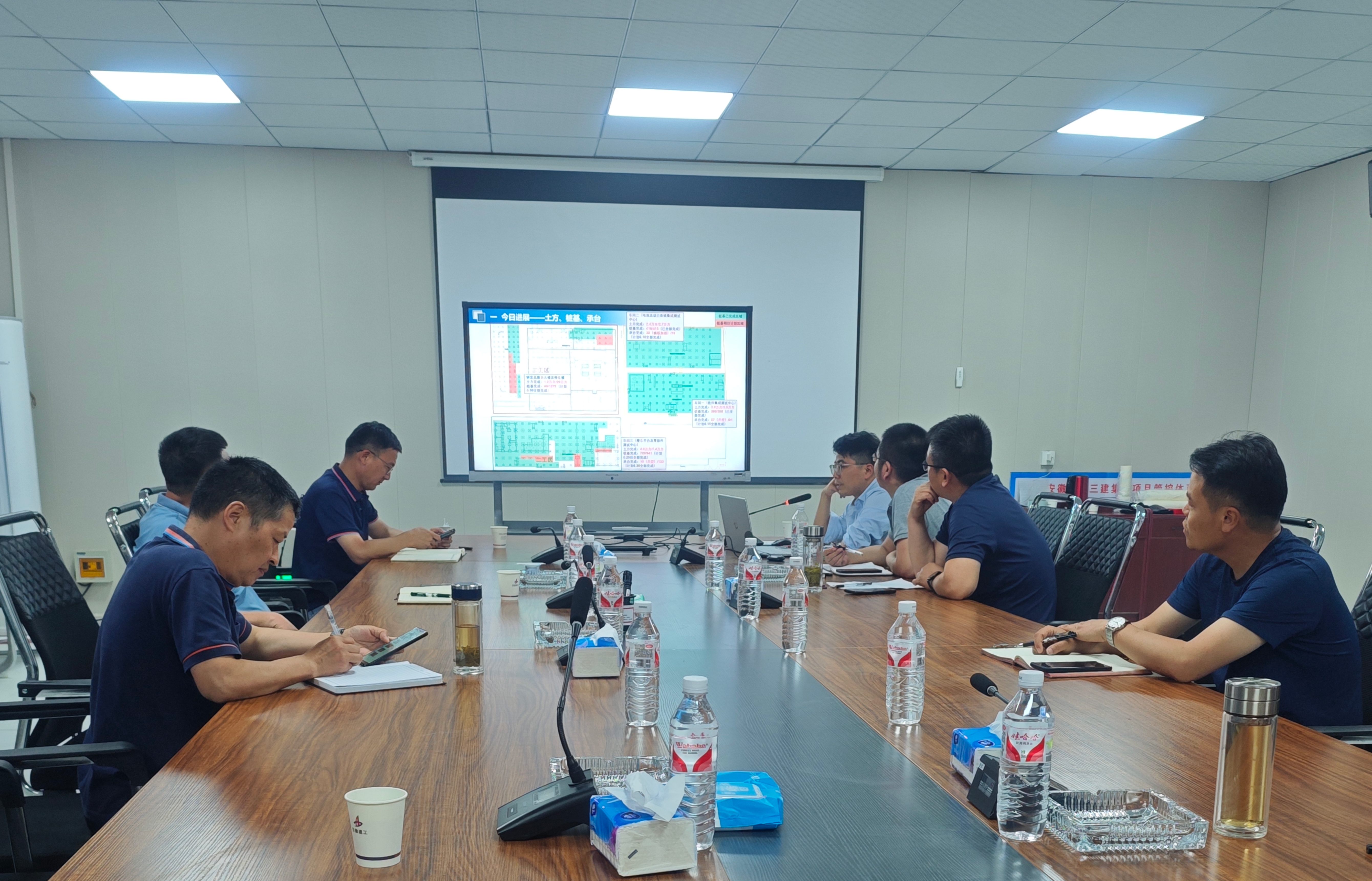

制定質量管理計劃,施工人員持證上崗

在分項工程開工前,項目部編制了完整的專項施工方案,由項目總工負責組織有關人員評審,報監理、業主審核后再進行工程施工。制定工程質量管理計劃,堅持預防為主原則,建立總承包制、培訓上崗制度、質量否決制度、質量文件記錄制度等,使項目全過程處于可控制狀態。同時,為保證工程質量及人員安全,各管理人員、技術人員和操作工人都須經過專業技能培訓后持證上崗。

合理規劃土方運輸,保證正常出土和棄土

加強施工過程監控,預防不均勻沉降

大眾科技三期工程廠房單體地坪面積大、整體面層平整度要求高,在施工過程中,必須考慮廠房的防裂下沉。為此,項目部不斷加強過程監控,當建筑物存在高、低、輕、重不同部分時,施工人員會優先施工高、重部分,使其有一定的沉降后,再施工低、輕部分,減少沉降差;在已建成的小、輕型建筑物周圍,禁止堆放大量的建筑材料和土方等重物,以免造成地面堆載產生附加沉降;定時進行沉降觀測,指導合理的施工工序,預防在施工過程中出現不均勻沉降。

預制構件實施科學化、標準化、精細化管理

本工程廠房為預制混凝土結構,體量大、工期緊,需短時間完成制作加工、現場安裝等工作,項目部認真做好預制混凝土結構加工、運輸、堆放、安裝的施工方案,形成了科學化、標準化、精細化的管理體系。

項目部提前與構件廠進行開模試生產協調,錯開交通擁堵時段,安排夜間或中午運輸卸貨。要求出廠構件混凝土強度不低于設計強度值,對運輸車輛、疊放構件等細節進行了嚴格要求,確保預制構件的材料質量和運輸安全。要求預制構件按照規格、品種、所用部位、出廠日期、吊裝順序等分別設置堆垛,以方便后續安裝時的吊運。同時要求預制柱水平疊放時層數不應大于3層,保證最下層構件墊實,以保證預制構件的穩定性。項目部一絲不茍,要求預制構件安裝放線遵循先整體后局部的程序,構件吊裝機械主要采用履帶吊,吊點采用預制構件內預埋專用吊釘?shù)男问?,對需要安裝預制構件的部位進行清理和平整,確?;鶎永喂唐秸跹b時通過調節手動葫蘆使踏步平面呈水平狀態,便于就位。
